ООО «СЕНАТОР»
ЖК Панорама Невы
Адрес:
Санкт-Петербург, Октябрьская наб.
Услуги:
Полый комплекс работ: Шпунтовые работы, Устройство системы крепления, Вдавливание свай, Земляные работы, Проектирование
Результат:
Несмотря на временные ограничения шумных работ в дневные часы, весь комплекс работ завершен в рамках договорных сроков. Работы выполнены с применением особых мер и методов, позволивших сохранить окружающую застройку. При проектировании удалось максимально оптимизировать бюджет проекта без потери качества и надежности конструкций.

Задача проекта

Выполнить полный комплекс работ нулевого цикла - проектирование, устройство свайного основания, шпунтового ограждения с креплением, земляные работы.

Производить работы в плотной городской застройке, в том числе вблизи детского сада и школы.

Запроектировать решения, которые обеспечат сохранность окружающих зданий и сооружений.

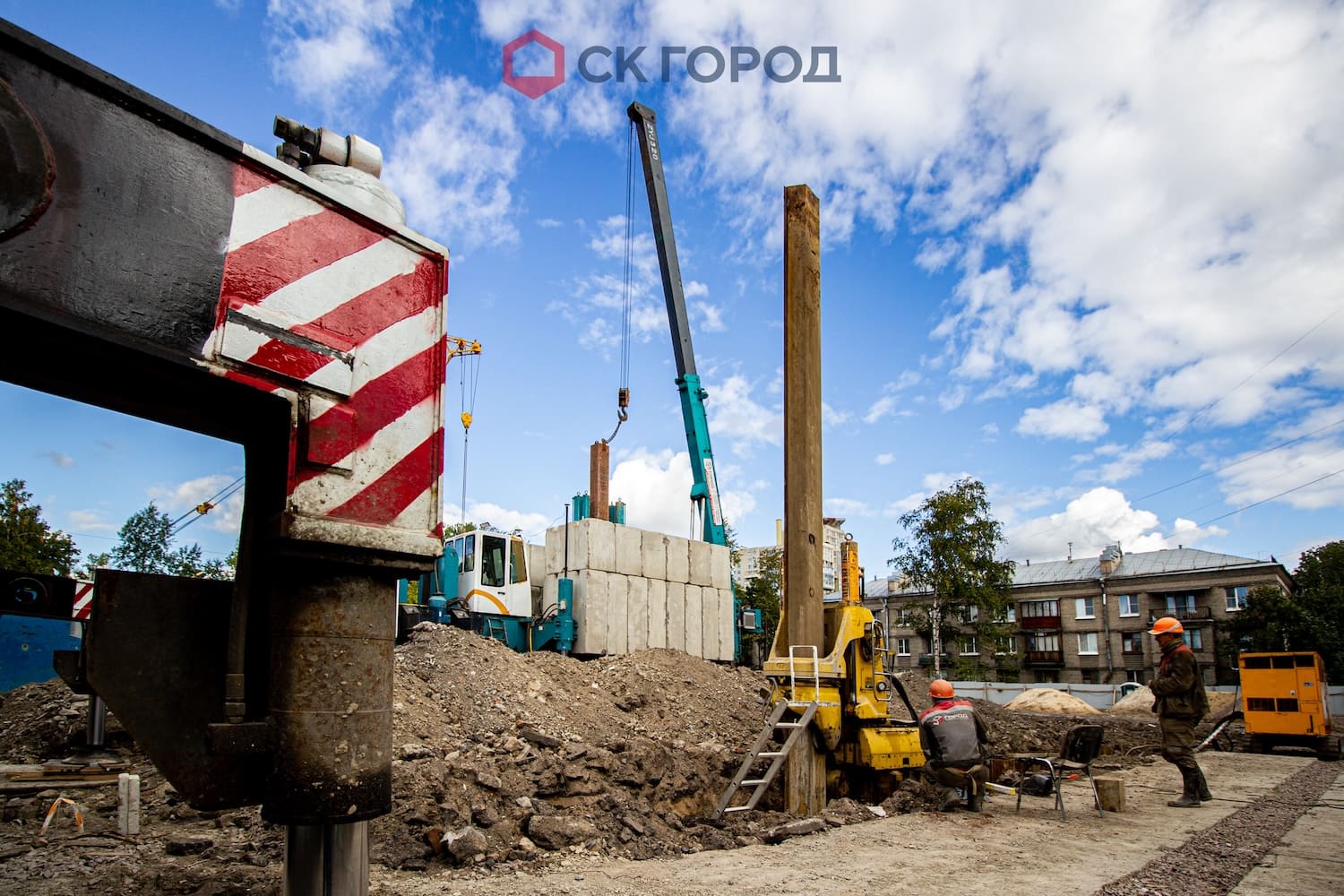

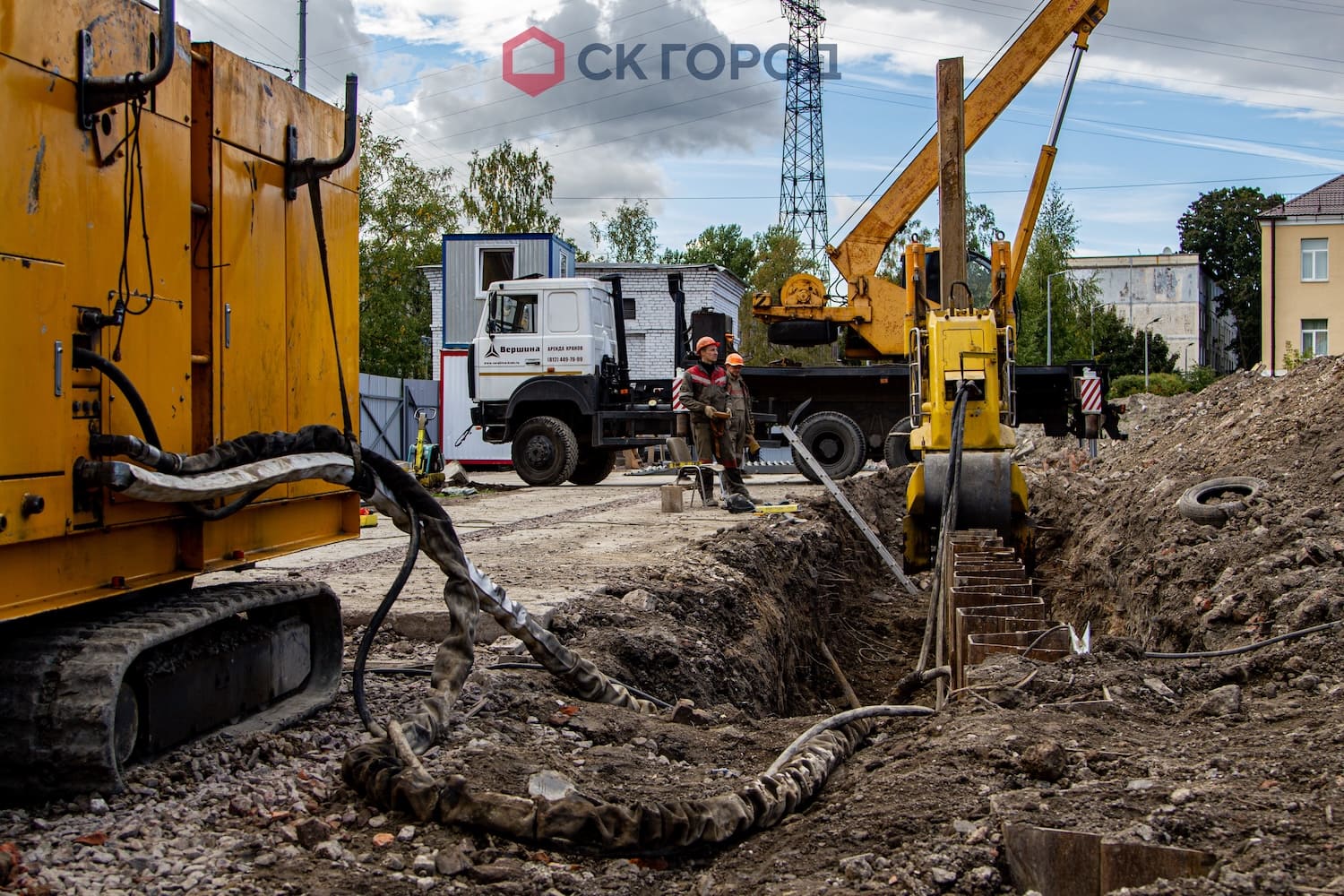

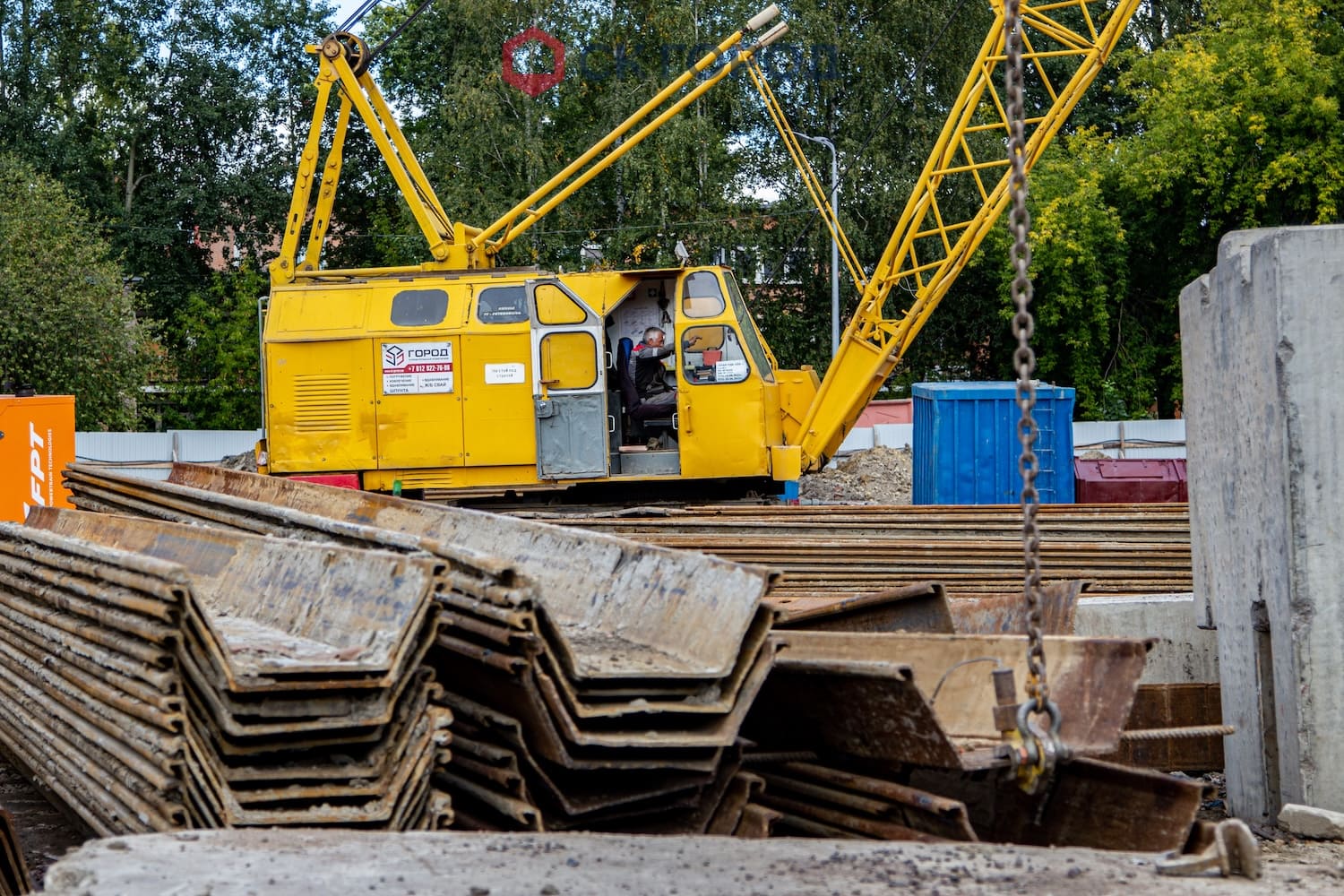

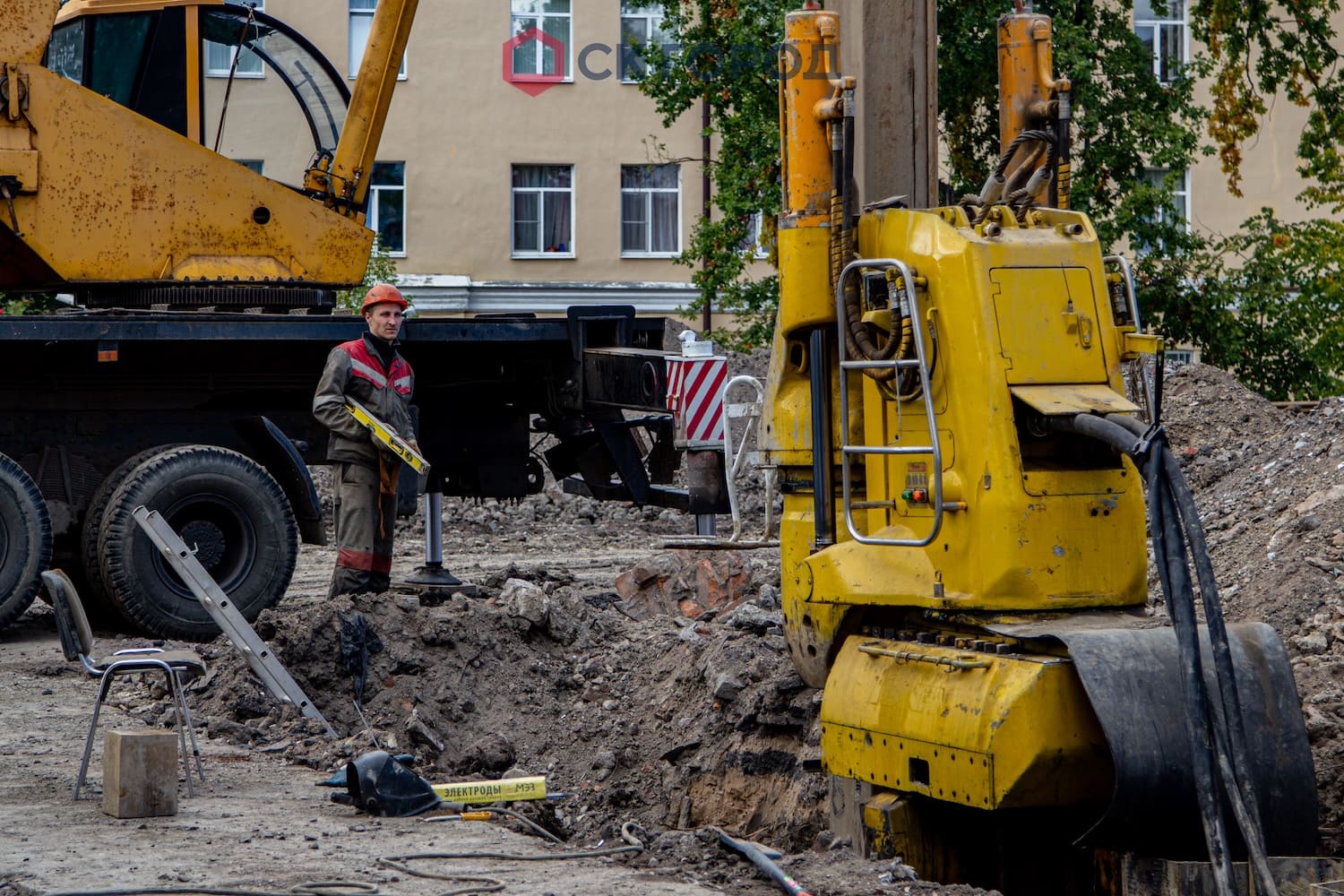

Используемая техника

Автокраны Используются для подъема и транспортировки грузов, обеспечивают высокую точность при монтаже конструкций. Свободно перемещаются по строительной площадке за счет своей маневренности и компактности. Смотреть Буровые установки Используются для бурения скважин различного назначения. Применение дополнительного бурового оборудования обеспечивает работоспособность в более широком спектре геологических условий и технологий. Смотреть Вибропогружатели шпунта Используются для устройства шпунтовых ограждений. Подходят для строительства в стесненных условиях, однако их применение требует корректного подбора оборудования в зависимости от особенностей проекта, типа грунта и других факторов. Смотреть Гусеничные краны Эксплуатируются на стройплощадках со сложным рельефом, особенно эффективны в стесненных условиях. Чаще всего используются при вибропогружении шпунта. Смотреть Гусеничные экскаваторы Самая востребованная техника на строительных площадках с неровным рельефом. Используется для работ широкого спектра - от откопки до демонтажа, а также применяется вместе с вибропогружателем с боковым захватом Movax. Смотреть Сваевдавливающие установки Используется для погружения свай в грунт. Бесшумно и максимально точно, с применением системы GPS-навигации. Идеально подходит для урбанизированных зон, где необходимо минимизировать вибрацию. Смотреть Установки статического вдавливания Используются для устройства шпунтовых ограждений самым щадящим методом. Производят погружение в максимальной близости к существующим зданиям/сооружениям. Требуют особых условий применения. Смотреть Экскаваторы Применяются для земляных и погрузочных работ почти в любых условиях строительных площадок. Отличаются маневренностью и высокой производительностью. Используем с дополнительным навесным оборудованием, увеличивая эффективность и качество производимых работ. Смотреть

Марка шпунта

ArcelorMittal
GU22N
Лидерное бурение
25 010 м3
Монтаж системы крепления
229 т
Погружение шпунта
9382 м.п

Этапы работы

  1. Проектирование. Применялась комбинация методов погружения шпунтовых свай для оптимизации затрат и соблюдения всех норм. Предусматривалось лидерное бурение при установке свай. Закладывалась двухъярусная система крепления с поэтапным переопиранием и разработка котлована захватками.
  2. Устройство шпунтового ограждения. Применялось вибропогружение и метод статического вдавливания исходя из особенностей площадки. Работы производились с учетом тихого часа в ДОУ.
  3. Устройство свайного основания методом вдавливания. На основании результатов аналитики геологии, выполнялось лидерное бурение под стволы свай. Это обеспечило снижение рисков выпора грунта и подъема соседних зданий и прохождение свай через плотные слои грунта, так же свело к минимуму работы по срубке оголовков
  4. Устройство системы крепления и земляные работы. Из-за сложного контура фундаментной плиты на разных отметках, система крепления монтировалась поэтапно в параллели с откопкой котлована. Так, после монтажа первого яруса подкосов возводилась часть монолитных конструкций. Затем устанавливались дубль-подкосы со смещенным опиранием, производился демонтаж первого яруса и возводилась другая часть монолитных конструкций. Выемка грунта производилась в соответствии с этой схемой движения.
Смотреть все объекты
