ООО «Еврострой Развитие»
ЖК Приоритет
Адрес:
Санкт-Петербург, Воскресенская наб.
Услуги:
Шпунтовые работы , Устройство системы крепления, Земляные работы
Результат:
Выполнены работу по устройству шпунтового ограждения с обеспечением полной водонепроницаемости вертикальной конструкции за счет гермитизации замков. Выполнен монтаж и демонтаж дыухъярусной системы крепления с совмещением работ по откопке котлована глубиной 8 м. При производстве работ по устройству котлована произведена подготовка шпунтового ограждения к использованию его в качестве несъемной опалубки.

Задача проекта

Выполнить работы по устройству шпунтового оградждения, монтажу системы крепления и откопке котлована в непосредственной близости р. Невы. Для обеспечения полной водонепроницаемости шпунтовой стенки, выполнить герметизацию шпунтовых замков в соответствии с проектом.

Используемая техника

Автокраны Используются для подъема и транспортировки грузов, обеспечивают высокую точность при монтаже конструкций. Свободно перемещаются по строительной площадке за счет своей маневренности и компактности. Смотреть Гусеничные краны Эксплуатируются на стройплощадках со сложным рельефом, особенно эффективны в стесненных условиях. Чаще всего используются при вибропогружении шпунта. Смотреть Установки статического вдавливания Используются для устройства шпунтовых ограждений самым щадящим методом. Производят погружение в максимальной близости к существующим зданиям/сооружениям. Требуют особых условий применения. Смотреть Экскаваторы Применяются для земляных и погрузочных работ почти в любых условиях строительных площадок. Отличаются маневренностью и высокой производительностью. Используем с дополнительным навесным оборудованием, увеличивая эффективность и качество производимых работ. Смотреть

Марка шпунта

Evraz
VL606a
Лидерное бурение
8180 куб м
Монтаж системы крепления
101 т
ШИРИНА
600 мм
ВЕС М.П.
85,4 кг

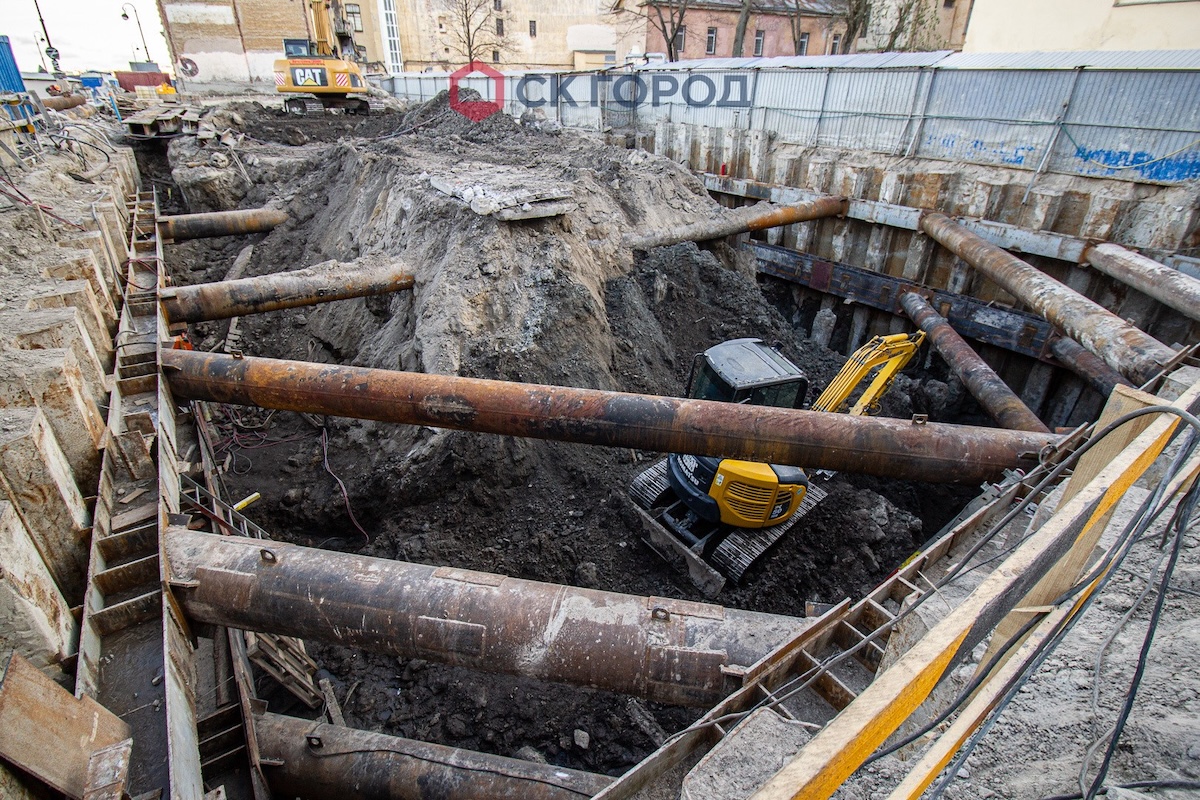

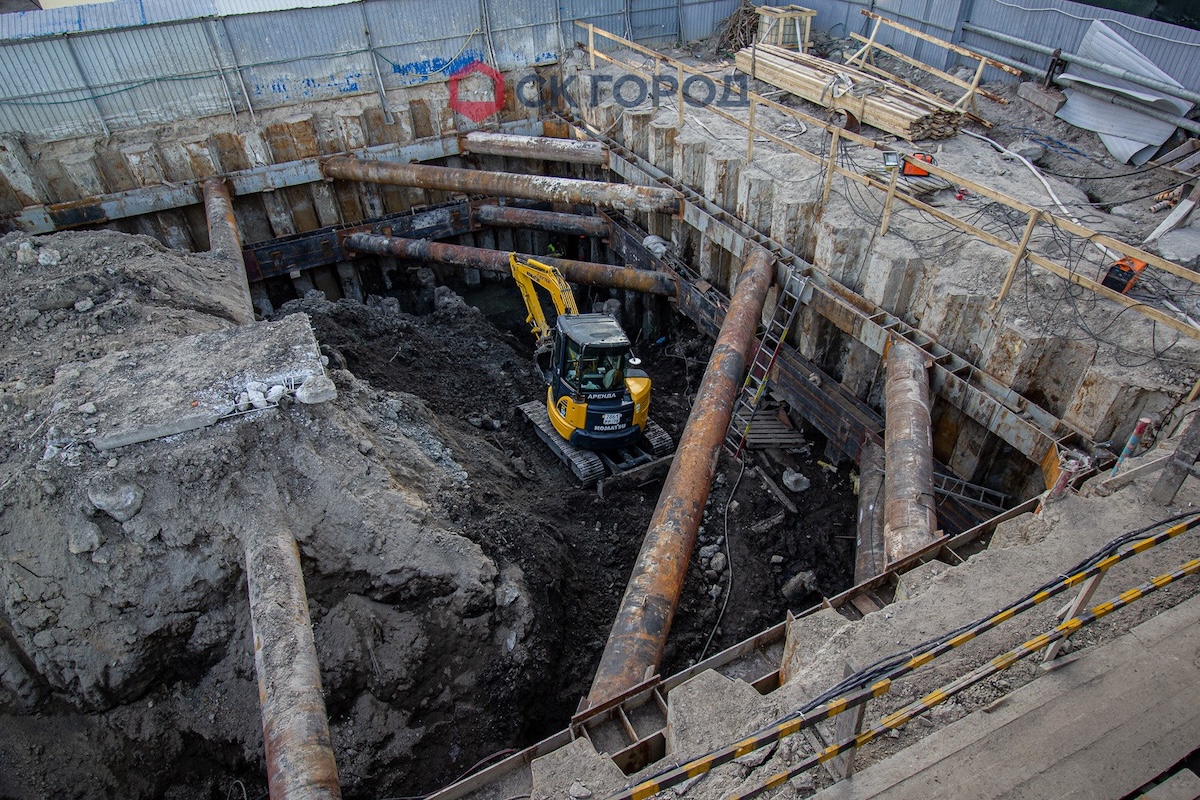

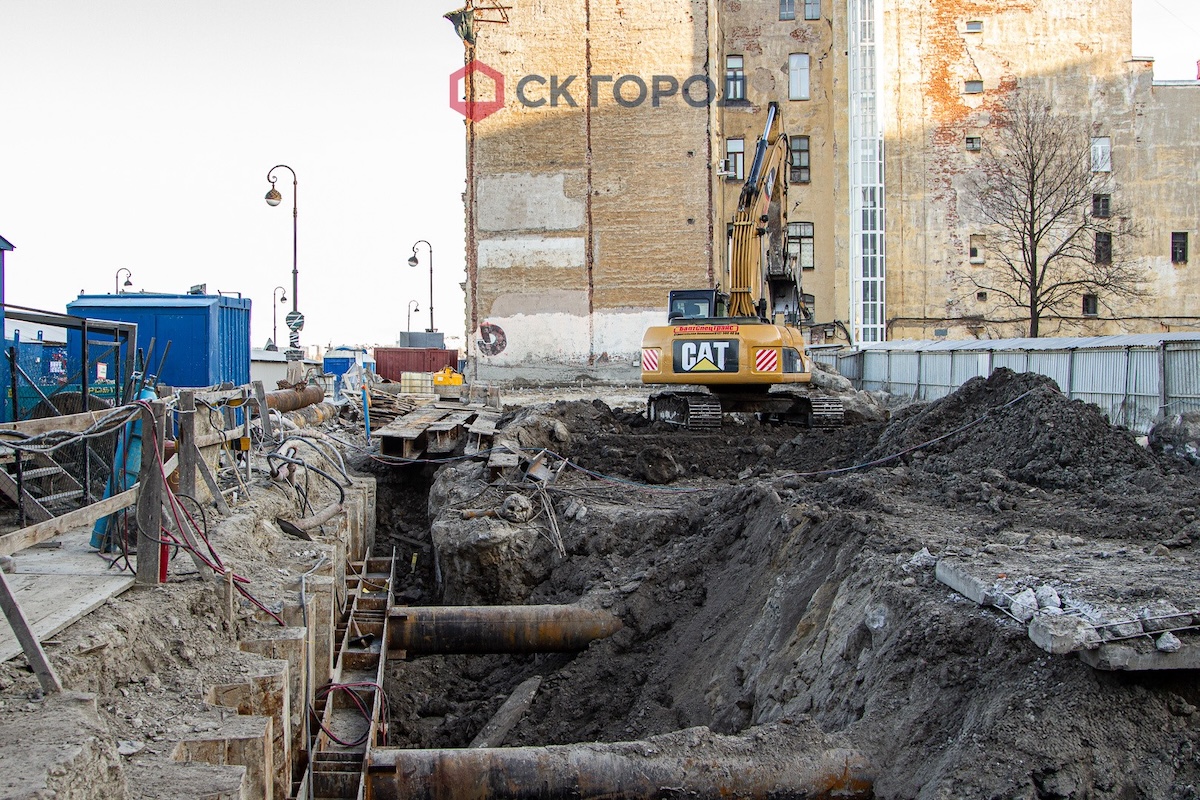

Этапы работы

  1. Герметизация замков. На производственной базе производился комплекс работ: - тщательная очистка и обеспыливание каждой шпунтовой сваи; - приготовление горячего герметика согласно технологии производителя; - гермитизация горячим герметиком шпунтовых замков по всей длине сваи; - просушка.
  2. Поставленные на объект шпунтовые сваи принимались техническим надзором Заказчика на предмет соответствия толщины слоя герметика проектным значениям.

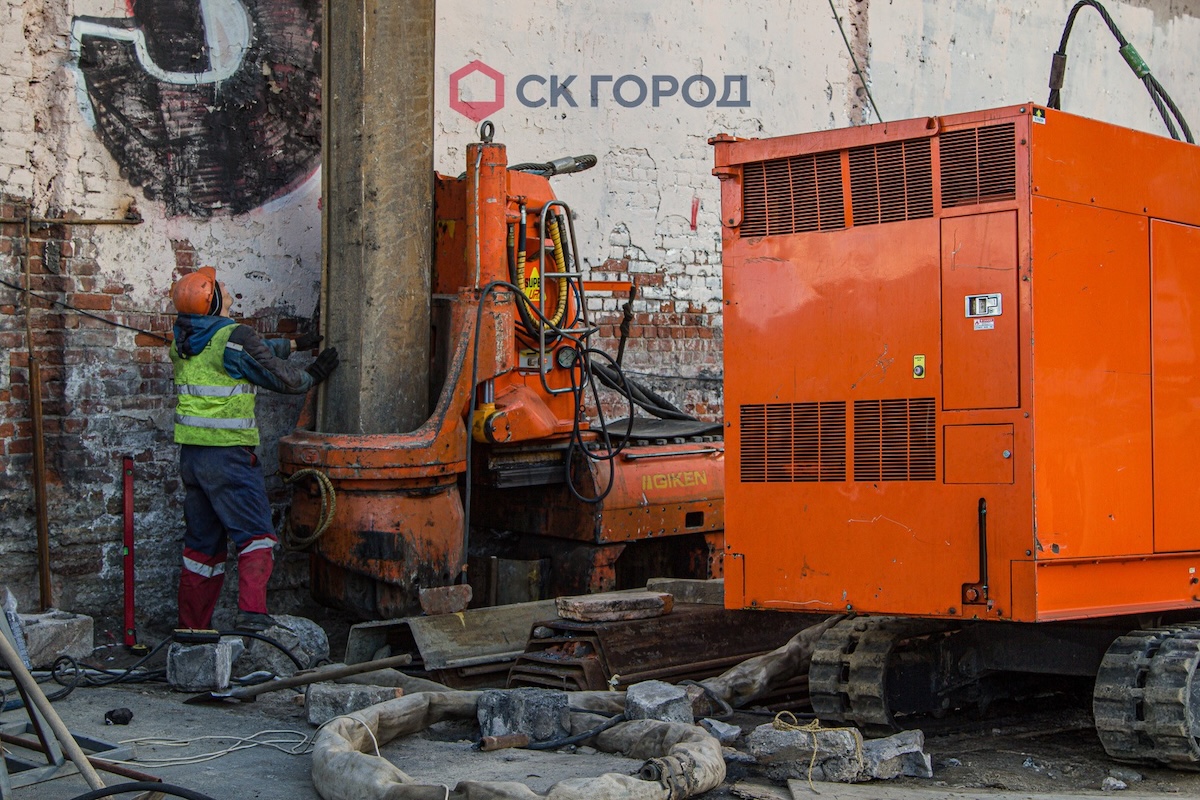

  3. Устройство шпунтового ограждения методом статического вдавливания и монтаж системы крепления. При проектной длине шпунта 12 м, глубина котлована составляла 8 м. Поэтому изначально проект предусматривал трехъярусную систему крепления. Однако во избежание риска выходов водных ключей на дне котлована из-за водонасыщенных грунтов и близости крупной реки, нижний ярус системы крепления был исключен в пользу технологии "jet grouting" - цементации нижних слоев грунта котлована.
  4. При производстве работ по откопке котлована производилась очистка шпунтовой стенки для использования ее в качестве несъемной опалубки при возведении монолита.
