- Общие условия: Начало работ пришлось на зимний период с критически низким температурным режимом до -20 градусов, что негативно сказывалось на стабильности работы оборудования.
- Стесненные условия производства работ ввиду параллельных работ по демонтажу зданий.
- Все подъездные пути и основания для тяжеловесной техники подготавливались своими силами.
- Отсутствие плана разбивочных осей на местности - не выдана утвержденная рабочая дкументация.

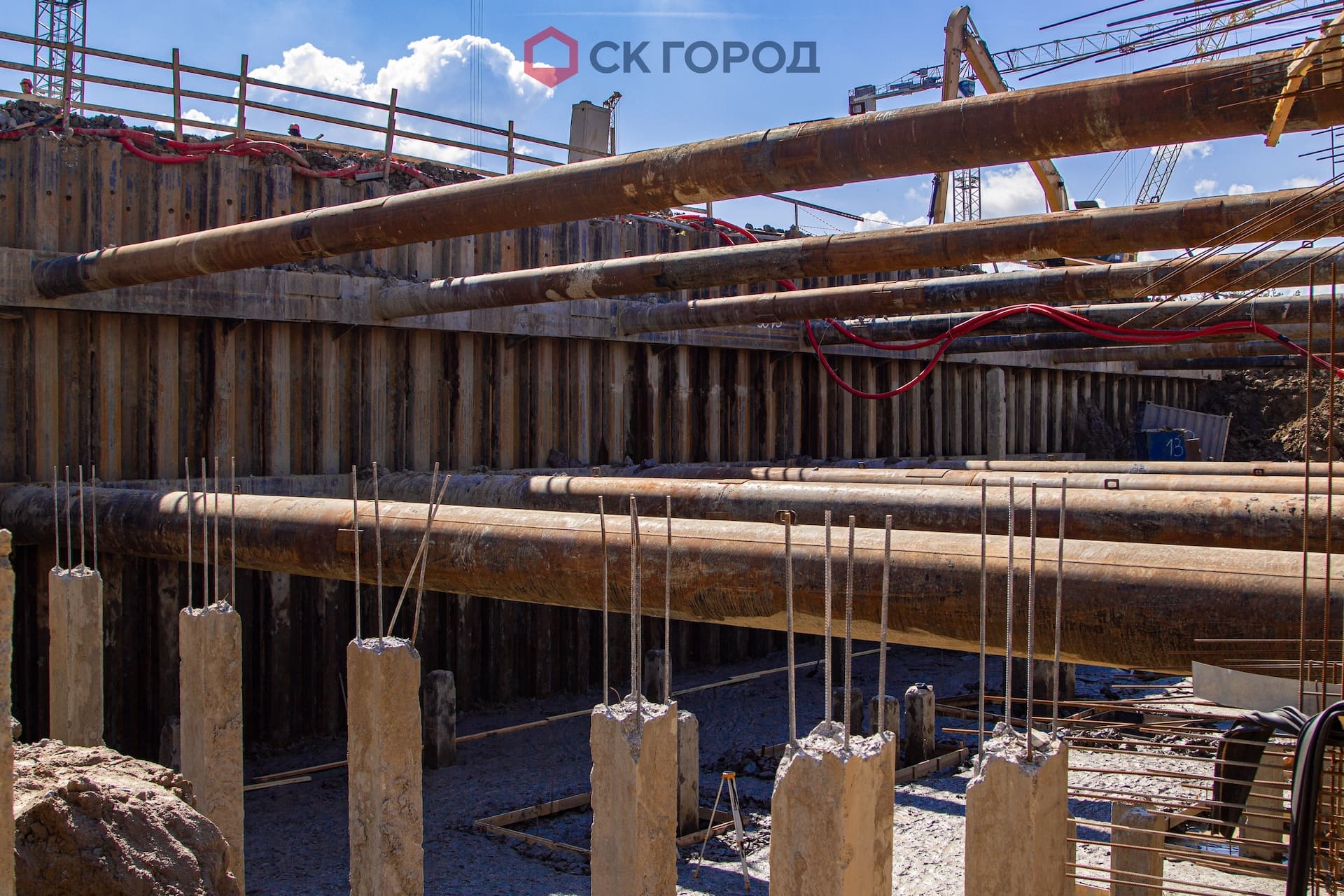

- Устройство шпунтового ограждения методом вибропогружения. В ходе работ обнаружилось, что локальная карта грунтов разнообразна и непредсказуема, имеется большое количество препятствий (остатки старых фундаментов). Это приводило к частым остановкам и оперативным поискам альтернативных решений, а главное - сбоям в плановом графике работ. "Сырая" рабочая документация требовала постоянного контроля нестыковок и частых корректировок через выпуск авторских листов проектировщиком Заказчика.
- Устройство свайного основания методом статического вдавливания. Для производства работ поставка материала осуществлялась Заказчиком, каждый раз была непредсказуема по составу типов и длин свай. Это делало невозможным заранее планировать перемещение техники на стройплощадке и затрудняло общее планирование выработки. Для обеспечения требуемой скорости производства работ единовременно работали до четырех звеньев техники.

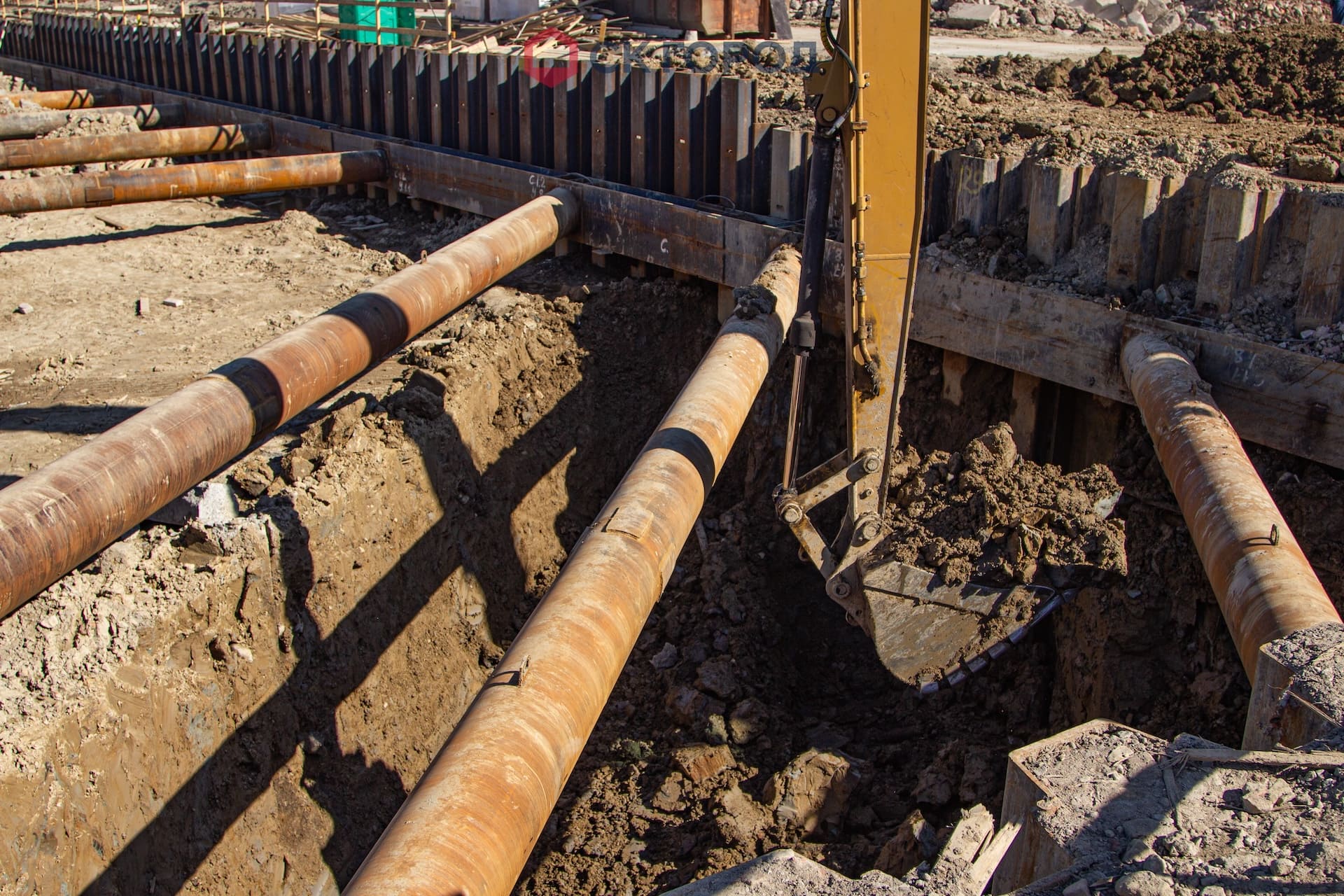

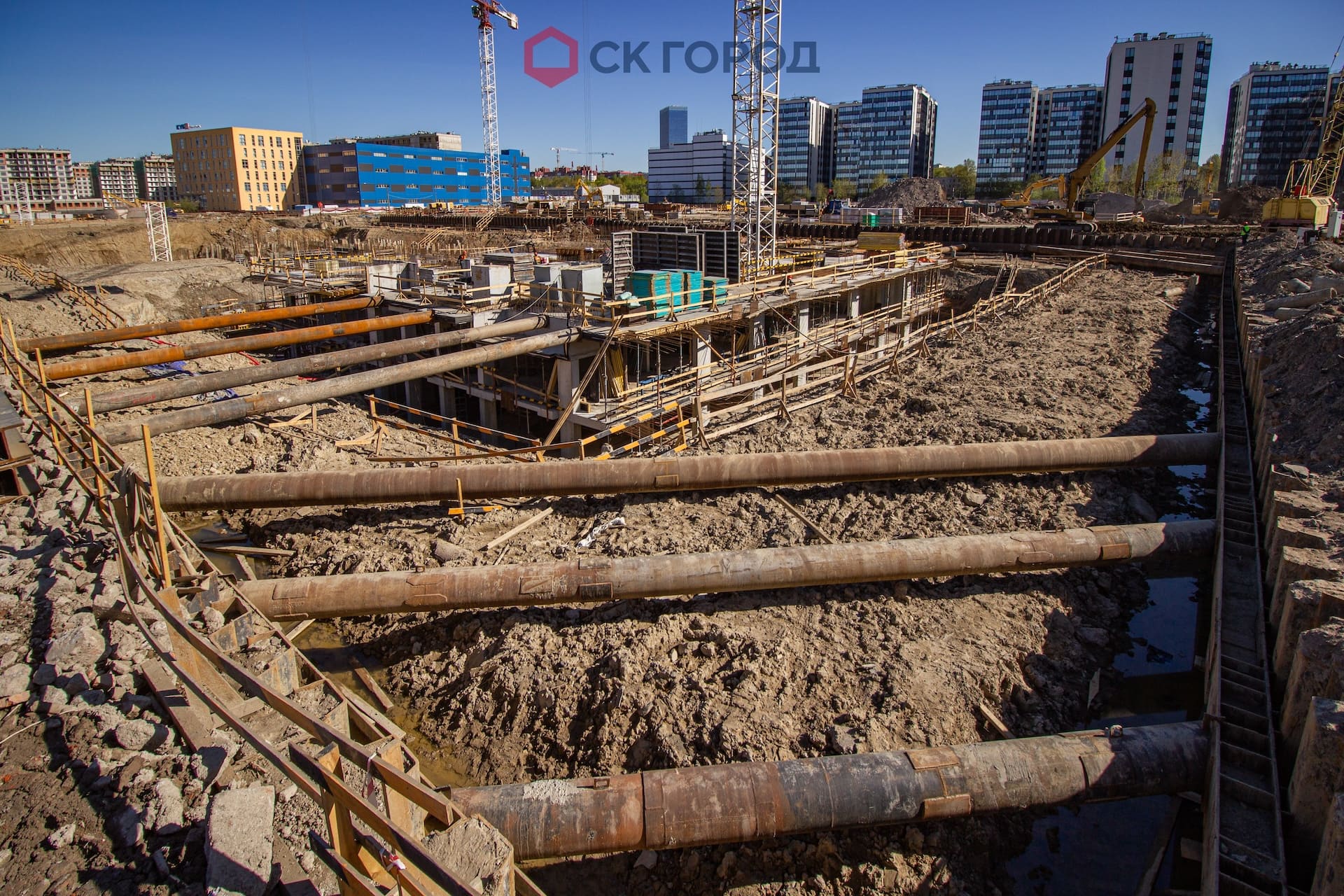

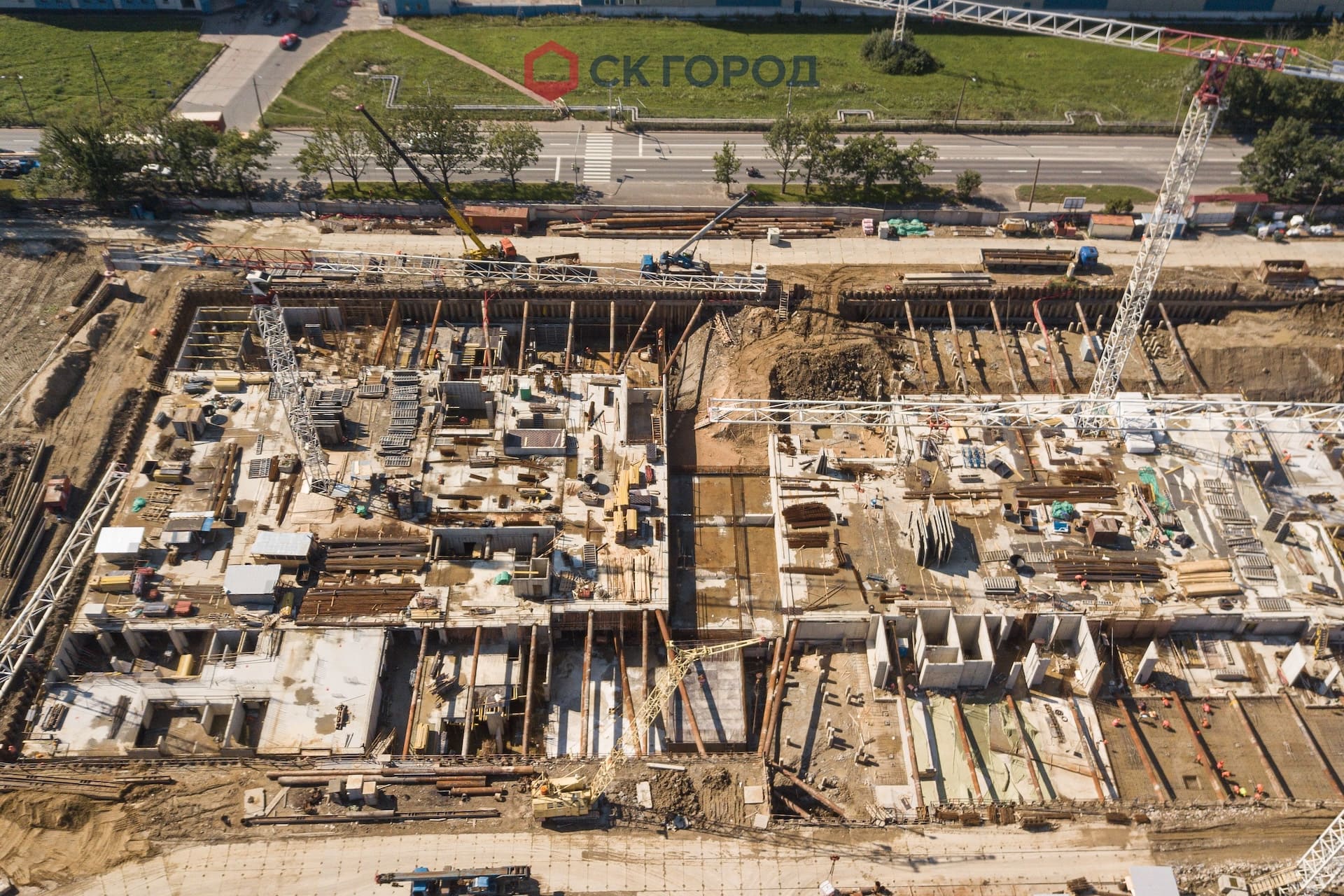

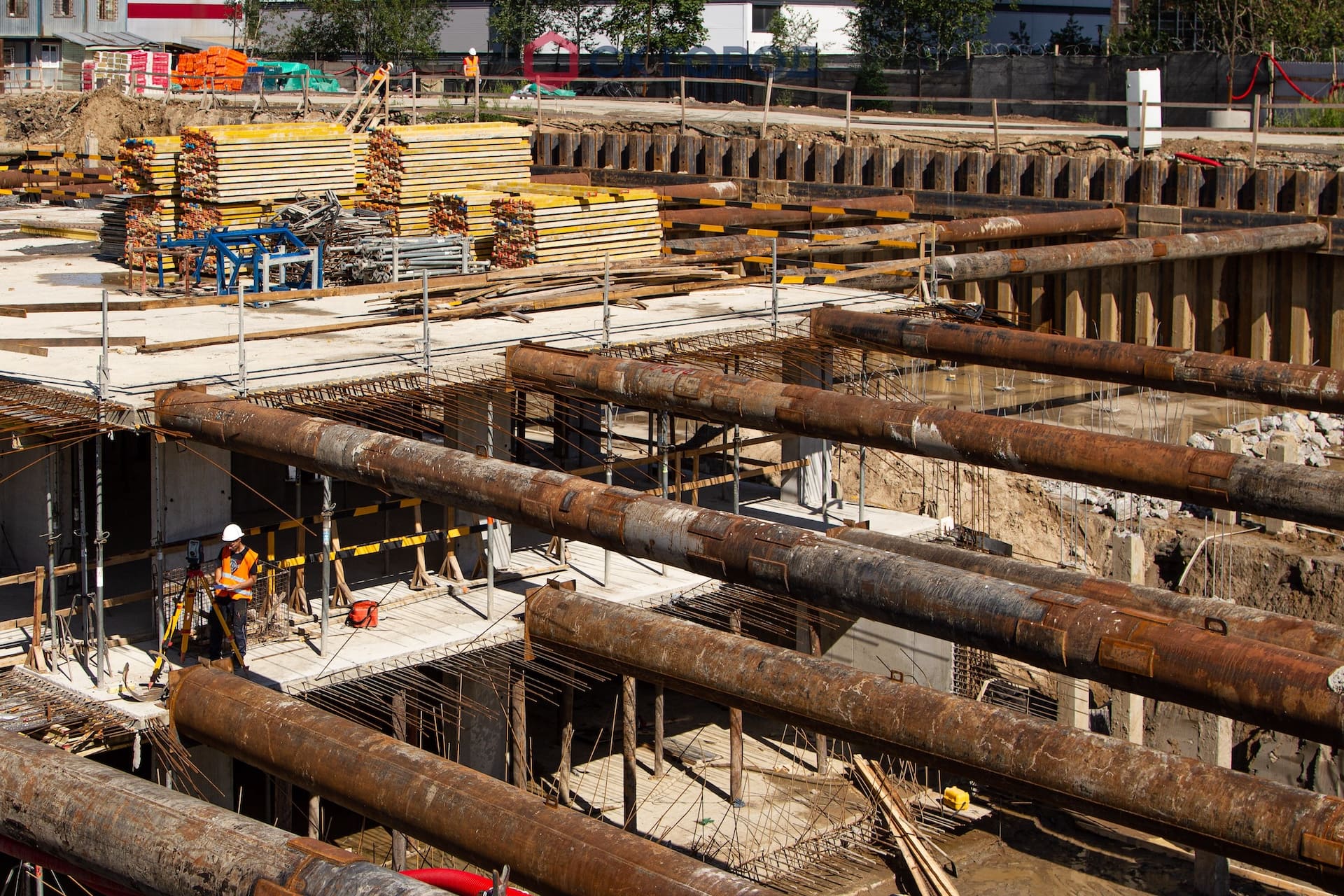

- Монтаж системы крепления и Земляные работы. При откопке котлована было обнаружено два бомбоубежища, которые удалось демонтировать сторонней организацией. Для обеспечения графика производства работ на объект выводилось до шести единиц техники единовременно. Из-за масштабности проекта и большого количества вводных условий на строительной площдке, с нашей стороны нередко инициировались оптимизации проектных решений в части системы крепления и земляных работ, которые успешно согласовывались и применялись.
- Вернуться к списку объектов
- ЖК “Титул в московском”
ООО «Сэтл Строй»
ЖК “Титул в московском”
Адрес:
Санкт-Петербург, Кубинская ул.
Услуги:
Полый комплекс работ: Шпунтовые работы, Устройство системы крепления, Вдавливание свай, Земляные работы
Результат:

Несмотря на ограничивающие факторы, все этапы производства работ выполнены с опережением договорных сроков. Произведенные корректировки проектных решений привели к оптимизации бюджета и сроков строительства.
01
/
521
Задача проекта
Выполнить работы по устройству шпунтового ограждения с ситемой крепления, устройству свайного основания и земляные работы на масштабном по объему объекте. Производство работ в условиях отсутствия организации строительной площадки и параллельно с демонтажными работами соседних зданий. Координация нескольких производств по стыковке шпунтовых свай и поставок на объект, исходя из потребности для непрерывного погружения шпунта и ограниченной возможности складирования материала на стройплощадке.
Используемая техника
Автокраны
Используются для подъема и транспортировки грузов, обеспечивают высокую точность при монтаже конструкций. Свободно перемещаются по строительной площадке за счет своей маневренности и компактности.
Смотреть
Вибропогружатели шпунта
Используются для устройства шпунтовых ограждений. Подходят для строительства в стесненных условиях, однако их применение требует корректного подбора оборудования в зависимости от особенностей проекта, типа грунта и других факторов.
Смотреть
Гусеничные краны
Эксплуатируются на стройплощадках со сложным рельефом, особенно эффективны в стесненных условиях. Чаще всего используются при вибропогружении шпунта.
Смотреть
Гусеничные экскаваторы
Самая востребованная техника на строительных площадках с неровным рельефом. Используется для работ широкого спектра - от откопки до демонтажа, а также применяется вместе с вибропогружателем с боковым захватом Movax.
Смотреть
Сваевдавливающие установки
Используется для погружения свай в грунт. Бесшумно и максимально точно, с применением системы GPS-навигации. Идеально подходит для урбанизированных зон, где необходимо минимизировать вибрацию.
Смотреть
Экскаваторы
Применяются для земляных и погрузочных работ почти в любых условиях строительных площадок. Отличаются маневренностью и высокой производительностью. Используем с дополнительным навесным оборудованием, увеличивая эффективность и качество производимых работ.
Смотреть
Марка шпунта

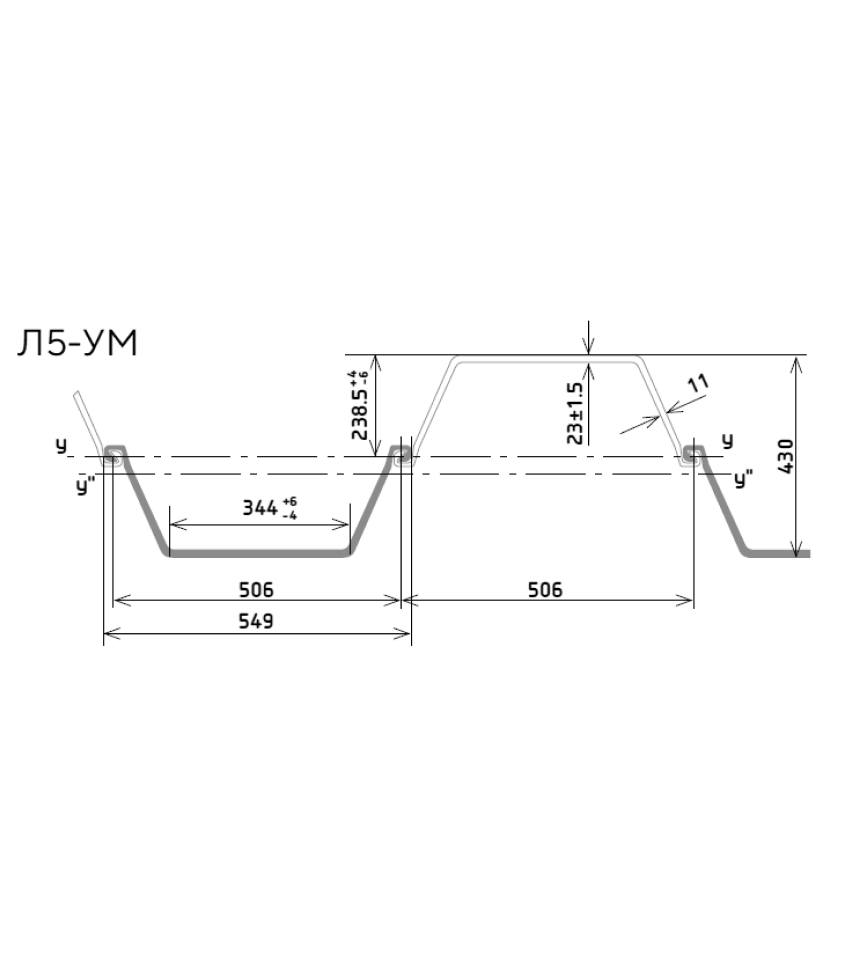

Evraz
Л5-УМ
Лидерное бурение
204 500 м3
Монтаж системы крепления
1500 т
ШИРИНА
500 мм
ВЕС М.П.
113,88 кг
Погружение шпунта
4050 т
